ผู้ควบคุมงานไม่จดบันทึกรายวัน ไม่รายงานทุกสัปดาห์ ต้องรับผิดทางละเมิด ศาลปกครองสูงสุดชี้ประมาทเลินเล่ออย่างร้ายแรง (อ.267/2550)

ศาลปกครองสูงสุด อ.267/2550 ผู้ควบคุมงานถนนลูกรังไปดูงานเป็นบางวัน รายงานเป็นหนังสือครั้งเดียว ไม่จดบันทึกรายวันและไม่รายงานคณะกรรมการตรวจการจ้างทุกสัปดาห์ ศาลชี้เป็นการประมาทเลินเล่ออย่างร้ายแรง ต้องรับผิดทางละเมิดตามพระราชบัญญัติความรับผิดทางละเมิดของเจ้าหน้าที่ พ.ศ. 2539 ชดใช้ 92,400 บาท พร้อมคำพิพากษาฉบับเต็ม

ผู้ควบคุมงานไม่จดบันทึกรายวัน ไม่รายงานทุกสัปดาห์ ต้องรับผิดทางละเมิด ศาลปกครองสูงสุดชี้ประมาทเลินเล่ออย่างร้ายแรง (อ.267/2550)

เอกสารที่เกี่ยวข้อง

ดูและดาวน์โหลดเอกสาร

📌 สรุปสั้นที่สุด

ผู้ควบคุมงานที่ ไปดูงานเป็นบางวัน และ ทำรายงานเป็นหนังสือเพียงครั้งเดียวตลอดงานราว 1 เดือน โดยไม่จดบันทึกการทำงานของผู้รับจ้างเป็นรายวัน และไม่รายงานคณะกรรมการตรวจการจ้างทุกสัปดาห์

ศาลปกครองสูงสุดชี้ว่าเป็น "การกระทำโดยประมาทเลินเล่ออย่างร้ายแรง" ผู้ควบคุมงานจึง ต้องรับผิดทางละเมิดต่อหน่วยงาน ตามพระราชบัญญัติความรับผิดทางละเมิดของเจ้าหน้าที่ พ.ศ. 2539 และชดใช้ค่าสินไหมทดแทน 92,400 บาท คือครึ่งหนึ่งของความเสียหาย 184,800 บาท อีกครึ่งหนึ่งเป็นความรับผิดของคณะกรรมการตรวจการจ้าง

📜 คำพิพากษาศาลปกครองสูงสุด คดีหมายเลขแดงที่ อ.267/2550 ลงวันที่ 10 สิงหาคม 2550 · 📥 ดาวน์โหลดคำพิพากษาฉบับเต็ม (PDF 20 หน้า)


เรื่องนี้เกิดอะไรขึ้น

ผู้รับจ้างขุดหินลูกรังจากสองข้างทางมาทำถนน แทนการขนมาจากบ่อ ความเสียหาย 184,800 บาท
  1. งาน: องค์การบริหารส่วนตำบลบ้านดุง จ.อุดรธานี จ้างก่อสร้างถนนลูกรังสายศรีสามารถ–หนองทุ้ม ผิวจราจรกว้าง 6 เมตร ยาว 3,850 เมตร สัญญากำหนดให้ใช้หินลูกรัง 4,620 ลูกบาศก์เมตร
  2. ผู้ควบคุมงาน: เป็นช่างโยธาของเทศบาล ที่ได้รับอนุญาตให้ไปรักษาการหัวหน้าส่วนโยธาของ อบต. ชั่วคราว และได้รับแต่งตั้งเป็นผู้ควบคุมงานโครงการนี้
  3. มีคนร้องเรียนนายอำเภอ ว่าก่อสร้างไม่ถูกต้อง ผลตรวจพบว่า ผู้รับจ้างไม่ได้ขนหินลูกรังมาจากที่อื่น แต่ขุดเอาจากสองข้างทางมาถม แล้วเบิกค่าจ้างไปเต็มจำนวน
  4. เจ้าของบ่อลูกรัง 3 รายที่ผู้รับจ้างอ้าง และเจ้าของที่นาติดโครงการ ให้ถ้อยคำตรงกันว่า ไม่มีการขนลูกรังมาถม และรายงานการตรวจสอบของสำนักงานการตรวจเงินแผ่นดินภูมิภาคที่ 6 ก็สอดคล้องกัน
  5. กระทรวงการคลัง (หนังสือ ที่ กค 0406.4/15480 ลงวันที่ 29 พฤษภาคม 2546) ให้เรียกผู้รับจ้างคืนเงิน 184,800 บาท และให้ ผู้ควบคุมงานกับคณะกรรมการตรวจการจ้างรับผิดคนละครึ่ง คือคนละ 92,400 บาท
  6. ผู้ควบคุมงานฟ้องขอเพิกถอนคำสั่ง ศาลปกครองชั้นต้นยกฟ้อง ศาลปกครองสูงสุดพิพากษายืน

ศาลให้เหตุผลว่าอย่างไร

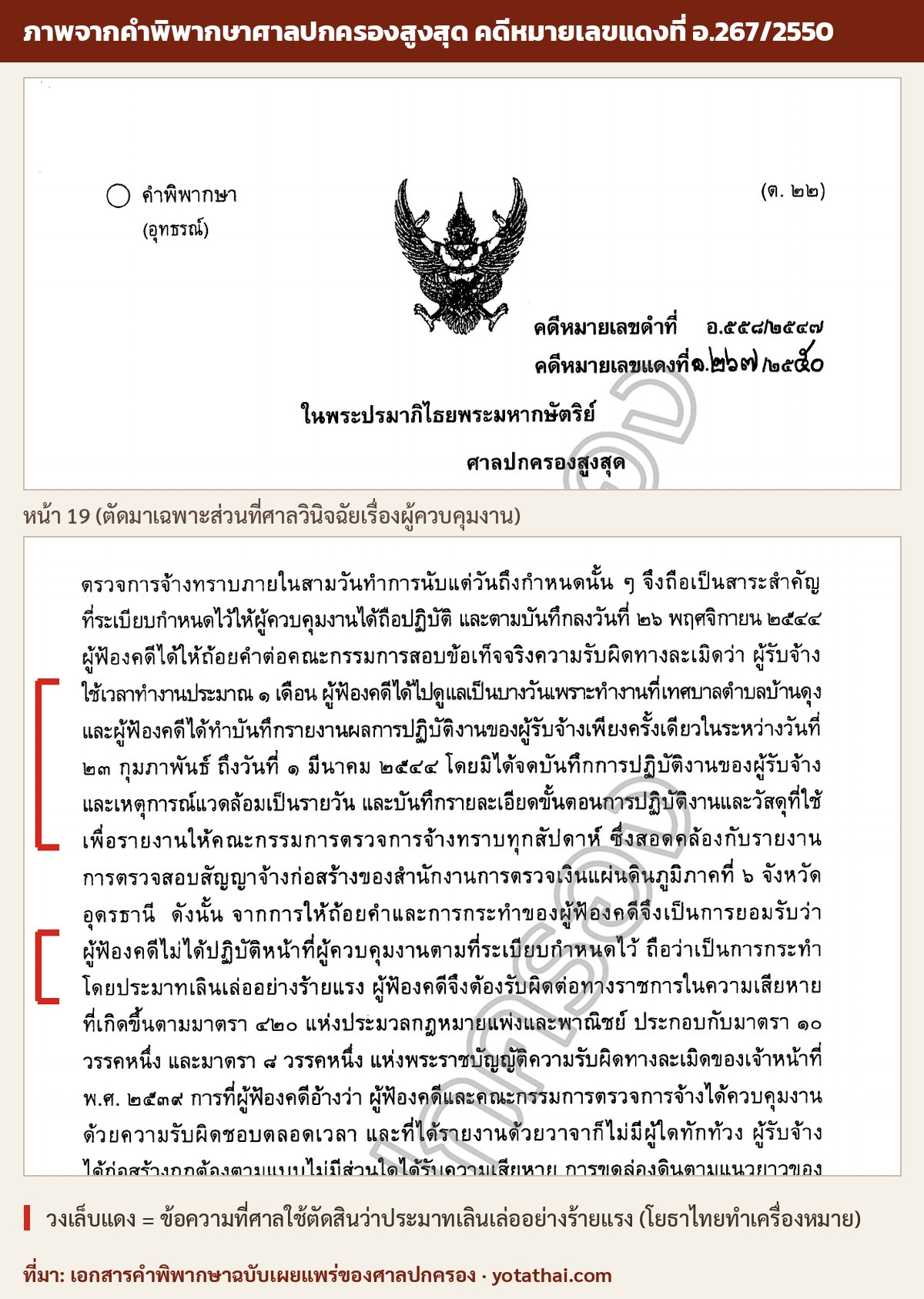

ภาพจากคำพิพากษาศาลปกครองสูงสุด อ.267/2550 หน้า 19 ผู้ควบคุมงานไปดูแลเป็นบางวัน ทำบันทึกเพียงครั้งเดียว ถือว่าประมาทเลินเล่ออย่างร้ายแรง

เรื่องผู้ควบคุมงาน ศาลยกถ้อยคำของผู้ควบคุมงานเองที่ให้ไว้กับคณะกรรมการสอบข้อเท็จจริง:

...ผู้รับจ้างใช้เวลาทำงานประมาณ ๑ เดือน ผู้ฟ้องคดีได้ไปดูแลเป็นบางวันเพราะทำงานที่เทศบาลตำบลบ้านดุง และผู้ฟ้องคดีได้ทำบันทึกรายงานผลการปฏิบัติงานของผู้รับจ้างเพียงครั้งเดียว... โดยมิได้จดบันทึกการปฏิบัติงานของผู้รับจ้างและเหตุการณ์แวดล้อมเป็นรายวัน และบันทึกรายละเอียดขั้นตอนการปฏิบัติงานและวัสดุที่ใช้เพื่อรายงานให้คณะกรรมการตรวจการจ้างทราบทุกสัปดาห์... ถือว่าเป็นการกระทำโดยประมาทเลินเล่ออย่างร้ายแรง

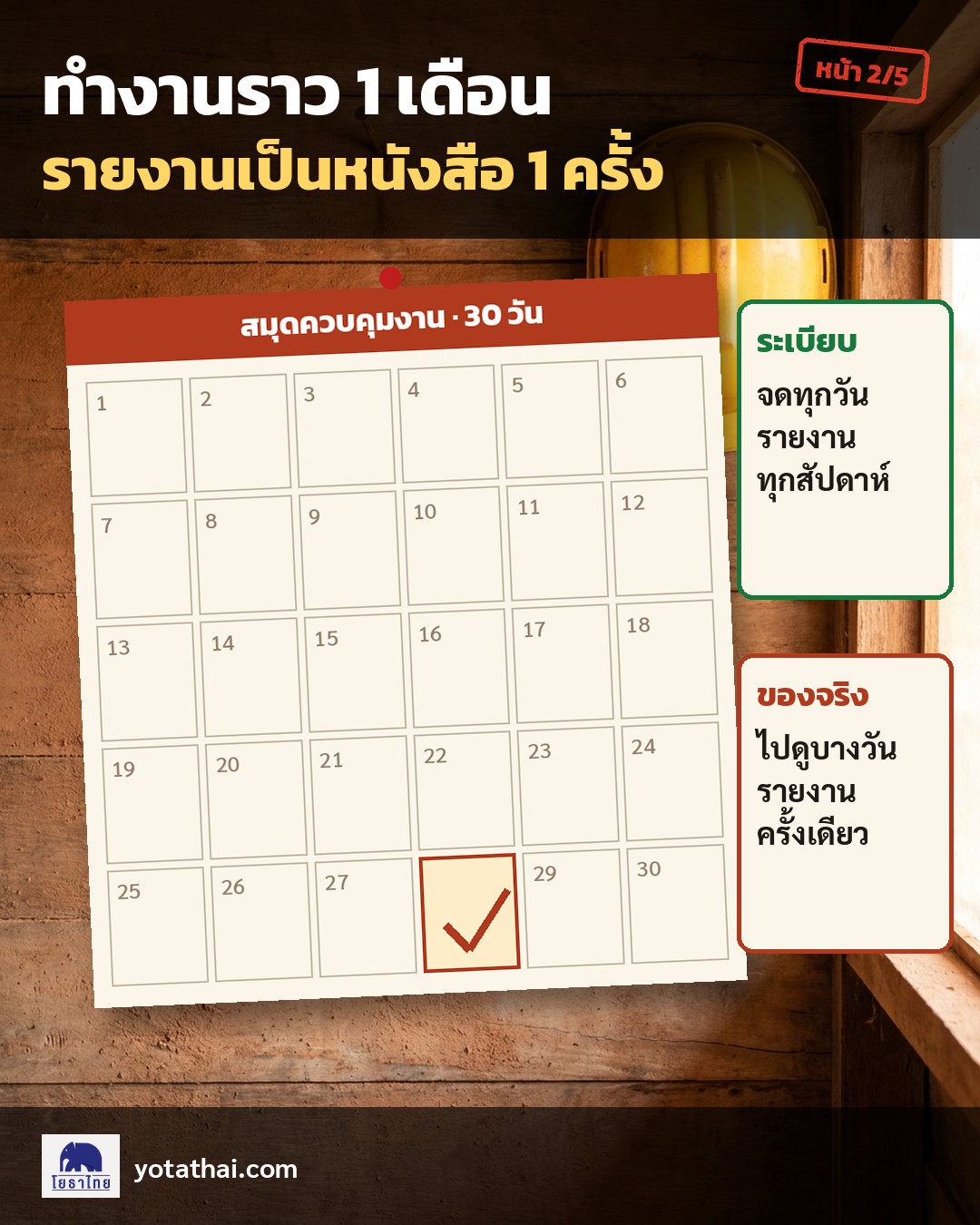

ระเบียบให้จดบันทึกทุกวันและรายงานทุกสัปดาห์ แต่คดีนี้งาน 1 เดือนมีรายงานเป็นหนังสือเพียงครั้งเดียว

เรื่องหินลูกรัง ผู้ควบคุมงานแย้งว่าสัญญาไม่ได้เขียนว่าต้องเอาลูกรังมาจากที่ไหน ศาลตอบว่า:

แม้ข้อกำหนดในสัญญาจ้างจะมิได้กำหนดว่า ผู้รับจ้างต้องจัดหาหินลูกรังจากที่ใดมาใช้ในการก่อสร้าง แต่ย่อมเป็นที่ทราบกันโดยทั่วไปว่า ผู้รับจ้างต้องนำหินลูกรังจากที่อื่นมาใช้ในการก่อสร้าง มิใช่นำหินลูกรังจากสองข้างทางมาใช้ในการก่อสร้าง เนื่องจากหินลูกรังที่นำมาก่อสร้างจะมีราคาแตกต่างกัน หากผู้รับจ้างต้องการนำหินลูกรังจากสองข้างทางมาใช้ในการก่อสร้าง ก็ควรที่จะมีการประมาณการค่าหินลูกรังเสียใหม่ และมีการแก้ไขสัญญาจ้าง...


ทำไมต้องรับผิดทางละเมิด

เจ้าหน้าที่ที่ทำความเสียหายให้หน่วยงานของรัฐระหว่างปฏิบัติหน้าที่ ไม่ได้ต้องรับผิดทุกกรณี พระราชบัญญัติความรับผิดทางละเมิดของเจ้าหน้าที่ พ.ศ. 2539 มาตรา 10 วรรคหนึ่ง ประกอบมาตรา 8 วรรคหนึ่ง ให้เจ้าหน้าที่ต้องชดใช้ค่าสินไหมทดแทน เฉพาะเมื่อทำโดยจงใจหรือประมาทเลินเล่ออย่างร้ายแรง

  • ประมาทเลินเล่ออย่างร้ายแรง → ต้องรับผิด ต้องชดใช้ค่าสินไหมทดแทน
  • ประมาทเลินเล่อธรรมดา → ไม่ต้องรับผิดชดใช้
  • แม้ต้องรับผิด ก็ไม่จำเป็นต้องชดใช้เต็มจำนวน ให้คิดตามระดับความร้ายแรงของการกระทำ (มาตรา 8 วรรคสอง)

คำถามในคดีนี้จึงอยู่ที่ว่า การไม่จดบันทึกรายวันและไม่รายงานทุกสัปดาห์ เป็นแค่ "ประมาท" หรือ "ประมาทอย่างร้ายแรง" ศาลวินิจฉัยว่า ร้ายแรง เพราะเป็นหน้าที่ที่ระเบียบเขียนไว้ชัด และเป็น "สาระสำคัญที่ระเบียบกำหนดไว้ให้ผู้ควบคุมงานได้ถือปฏิบัติ" แต่ผู้ควบคุมงานไม่ทำ ผลคือต้องรับผิดทางละเมิด และเมื่อคำนึงถึงพฤติการณ์และความร้ายแรงแห่งการกระทำ ให้ชดใช้ร้อยละ 50

กฎหมายที่ศาลใช้: ประมวลกฎหมายแพ่งและพาณิชย์ มาตรา 420 ประกอบพระราชบัญญัติความรับผิดทางละเมิดของเจ้าหน้าที่ พ.ศ. 2539 มาตรา 10 วรรคหนึ่ง และมาตรา 8 วรรคหนึ่ง ส่วนหน้าที่ผู้ควบคุมงานในขณะนั้น คือระเบียบกระทรวงมหาดไทยว่าด้วยการพัสดุขององค์การบริหารส่วนตำบล พ.ศ. 2538 ข้อ 49 (3) และ (4)


ข้อแก้ตัว 3 ข้อ ที่ศาลไม่รับฟัง

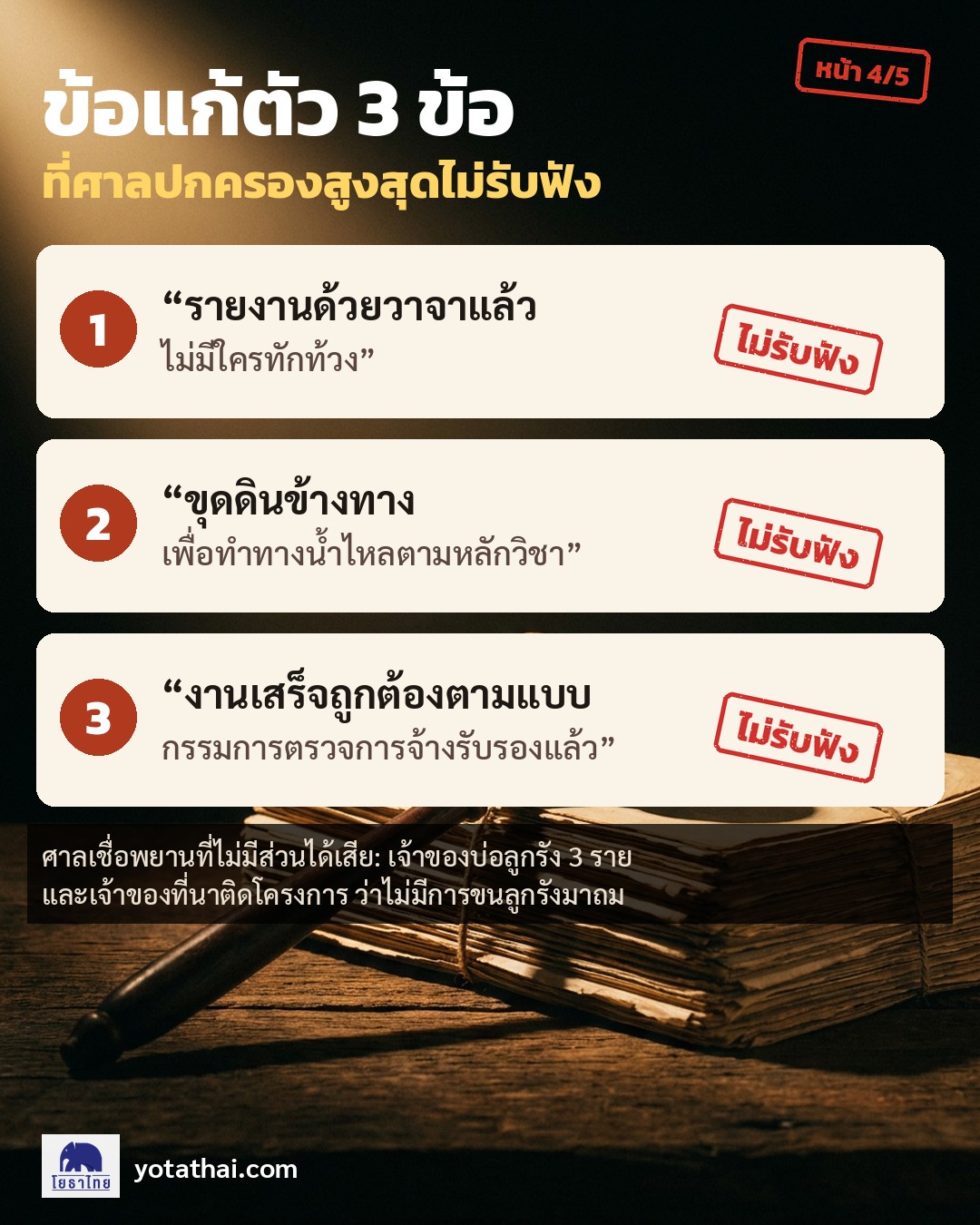

ข้อแก้ตัวของผู้ควบคุมงาน 3 ข้อที่ศาลปกครองสูงสุดไม่รับฟัง
  1. "ควบคุมงานด้วยความรับผิดชอบตลอดเวลา และรายงานด้วยวาจาแล้วก็ไม่มีผู้ใดทักท้วง"
  2. "ขุดดินตามแนวยาวของถนน เพื่อทำทางน้ำไหลตามหลักวิชาการทำถนน"
  3. "งานเสร็จถูกต้องตามแบบ คณะกรรมการตรวจการจ้างรับรองแล้ว ไม่มีใครเสียหาย"

ศาลตอบสั้น ๆ ว่า "ข้ออ้างดังกล่าวจึงไม่อาจรับฟังได้" และเชื่อพยานที่ไม่มีส่วนได้เสีย คือเจ้าของบ่อลูกรังทั้งสามรายกับเจ้าของที่นาติดโครงการ


ใครต้องรับผิดเท่าไร

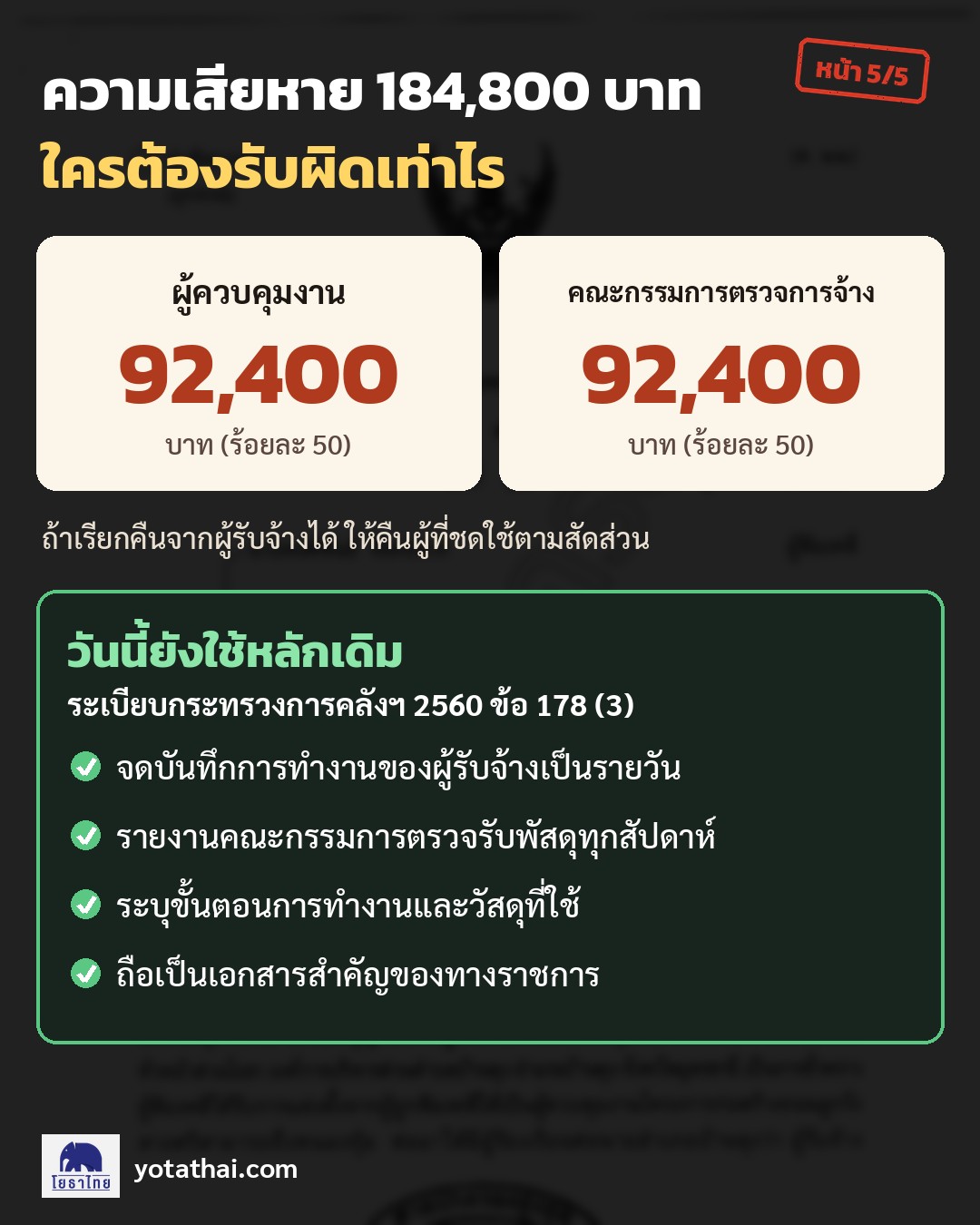

ความเสียหาย 184,800 บาท ผู้ควบคุมงานรับผิด 92,400 บาท คณะกรรมการตรวจการจ้างรับผิด 92,400 บาท
  • ความเสียหาย: หินลูกรัง 4,620 ลูกบาศก์เมตร × ลูกบาศก์เมตรละ 40 บาท = 184,800 บาท
  • ผู้ควบคุมงาน: ร้อยละ 50 = 92,400 บาท
  • คณะกรรมการตรวจการจ้าง ที่รับงานทั้งที่ไม่เป็นไปตามสัญญา: ร้อยละ 50 = 92,400 บาท
  • ถ้า อบต. เรียกเงินคืนจากผู้รับจ้างได้ ให้คืนส่วนที่รับไว้เกินแก่ผู้ที่ชดใช้ ตามสัดส่วน

วันนี้ ใช้ระเบียบอะไร

ระเบียบที่ใช้ตัดสินคดีนี้ถูกยกเลิกไปแล้ว แต่หน้าที่เดิมยังอยู่ครบใน ระเบียบกระทรวงการคลังว่าด้วยการจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐ พ.ศ. 2560 ข้อ 178 (3)

(๓) จดบันทึกสภาพการปฏิบัติงานของผู้รับจ้างและเหตุการณ์แวดล้อมเป็นรายวัน พร้อมทั้งผลการปฏิบัติงาน หรือการหยุดงานและสาเหตุที่มีการหยุดงานอย่างน้อย ๒ ฉบับ เพื่อรายงานให้คณะกรรมการตรวจรับพัสดุหรือผู้ที่ได้รับมอบหมายให้ทำหน้าที่รับผิดชอบการบริหารสัญญาหรือข้อตกลงและการตรวจรับพัสดุที่เป็นงานจ้างก่อสร้างทราบทุกสัปดาห์ และเก็บรักษาไว้เพื่อมอบให้แก่เจ้าหน้าที่เมื่อเสร็จงานแต่ละงวด โดยถือว่าเป็นเอกสารสำคัญของทางราชการเพื่อประกอบการตรวจสอบของผู้มีหน้าที่
การบันทึกการปฏิบัติงานของผู้รับจ้างให้ระบุรายละเอียดขั้นตอนการปฏิบัติงานและวัสดุที่ใช้ด้วย


💡 บทเรียนสำหรับผู้ควบคุมงาน

  • จดทุกวันที่มีการทำงาน แม้ต้องไปทำงานที่อื่นด้วย ก็ต้องจัดให้มีบันทึกรายวัน คดีนี้ข้ออ้างว่าต้องไปทำงานที่เทศบาลไม่ช่วยอะไร
  • รายงานด้วยปากเปล่าไม่นับ คดีนี้อ้างว่ารายงานด้วยวาจาแล้วไม่มีใครทักท้วง ศาลไม่รับฟัง ระเบียบให้จดบันทึกอย่างน้อย 2 ฉบับ และรายงานทุกสัปดาห์
  • บันทึกวัสดุที่ใช้ ระเบียบปัจจุบันเขียนชัดให้ระบุขั้นตอนการทำงานและวัสดุที่ใช้ ถ้าคดีนี้มีบันทึกว่าลูกรังมาจากไหน วันละกี่เที่ยว เรื่องจะชัดตั้งแต่ต้น
  • วัสดุไม่ตรงสัญญา ต้องแก้สัญญาก่อน ศาลบอกว่าถ้าจะใช้ลูกรังข้างทาง ต้องประมาณราคาใหม่และแก้สัญญา ไม่ใช่ปล่อยให้เบิกเต็มจำนวน
  • กรรมการตรวจรับก็ไม่รอด กรรมการที่รับงานทั้งที่ไม่ตรงสัญญา ต้องร่วมชดใช้อีกครึ่งหนึ่ง

ที่มา

สรุปนี้เรียบเรียงจากคำพิพากษาเพื่อการศึกษา ไม่ระบุชื่อบุคคลในคดี เวลาอ้างอิงให้อ้างเลขคดีและเปิดคำพิพากษาฉบับเต็มประกอบ


อ่านต่อ

โฆษณา
ลิงก์สั้นสำหรับแชร์ (Facebook / LINE)
ผู้เข้าชม: 33 ครั้ง
ร่วมพูดคุยเรื่องนี้ในเว็บบอร์ดโยธาไทยถาม ตอบ แลกเปลี่ยนประสบการณ์กับคนในวงการ ใช้บัญชีโยธาไทยบัญชีเดียวกันเปิดกระทู้
โฆษณา

ความคิดเห็น

กำลังโหลดความคิดเห็น...

ประชาสัมพันธ์จากโยธาไทย

โปรแกรมคำนวณเงินชดเชยค่างานก่อสร้าง ค่า K ปี 2569 ราคา 528 บาท รวม VATยางมะตอยสำเร็จรูป โยธาพรีมิกซ์ ยางมะตอยถุง มอก. 2916-2561 จัดส่งถึงหน่วยงานทั่วประเทศยางมะตอยถุง โยธาพรีมิกซ์ ยางมะตอยผสมเสร็จ ใช้งานง่าย จัดส่งทั่วไทยราคากลางงานก่อสร้าง และ AI  รุ่นที่ 32  เพชรบุรี
